自2024年10月启动建设以来,雅安芦山220千伏输变电工程进入全面攻坚阶段。施工方抢抓施工黄金期,科学统筹建设进度,预计将于今年12月正式投运。

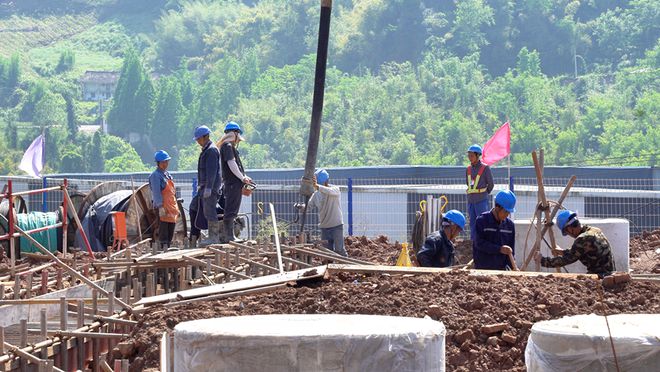

近日,雅安芦山220千伏输变电工程施工现场呈现出一派繁忙而有序的景象。机器轰鸣声此起彼伏,施工车辆在工地上穿梭,运输建材和设备。工人们专注地操作各种机械,各环节衔接紧密、井然有序。据悉,作为芦山县电网升级的标志性工程,该项目总投资2.05亿元,包含220千伏变电站1座,220千伏线公里。
本工程从2024年10月开工,至今土建己经完成了70%。电气(设备安装)完成了20%,计划在(今年)11月份完成所有建设,(今年)12月份投产。
雅安芦山220千伏输变电工程是“十四五”期间芦山电网投资建设的重要供电保障加强工程,也是芦山县首个220千伏输变电工程。
本工程建成(以后),将为雅安芦山的苗溪、金花、思延、大川四个110变电站提供新的电源点,为芦山提供更高的供电可靠性,为县城的经济发展提供有效的电力保障。
为确保项目高质量推进,接下来,项目施工方将增派人员和加强设备配置,合理分配资源,在保障工程质量和安全的前提下,全力kaiyun登录入口 kaiyun平台提升施工速度,确保项目按期完工并投入使用,为高质量全面建设社会主义现代化芦山持续赋能。
